新风系统安装操作流程

发布时间:2021-03-12 14:39 点击数:
1、先将主机电源线从开关盒中接出。电源线无特殊要求时采用1.5平方线路。

2、用丝杆将主机吊装至指定位置,要求正,平,稳。

3、与空调.布线管以及其他设施的工作人员沟通,再次确定现场管路畅通与否,风口位置是否对其他设施造成影响,对图纸进行微调。

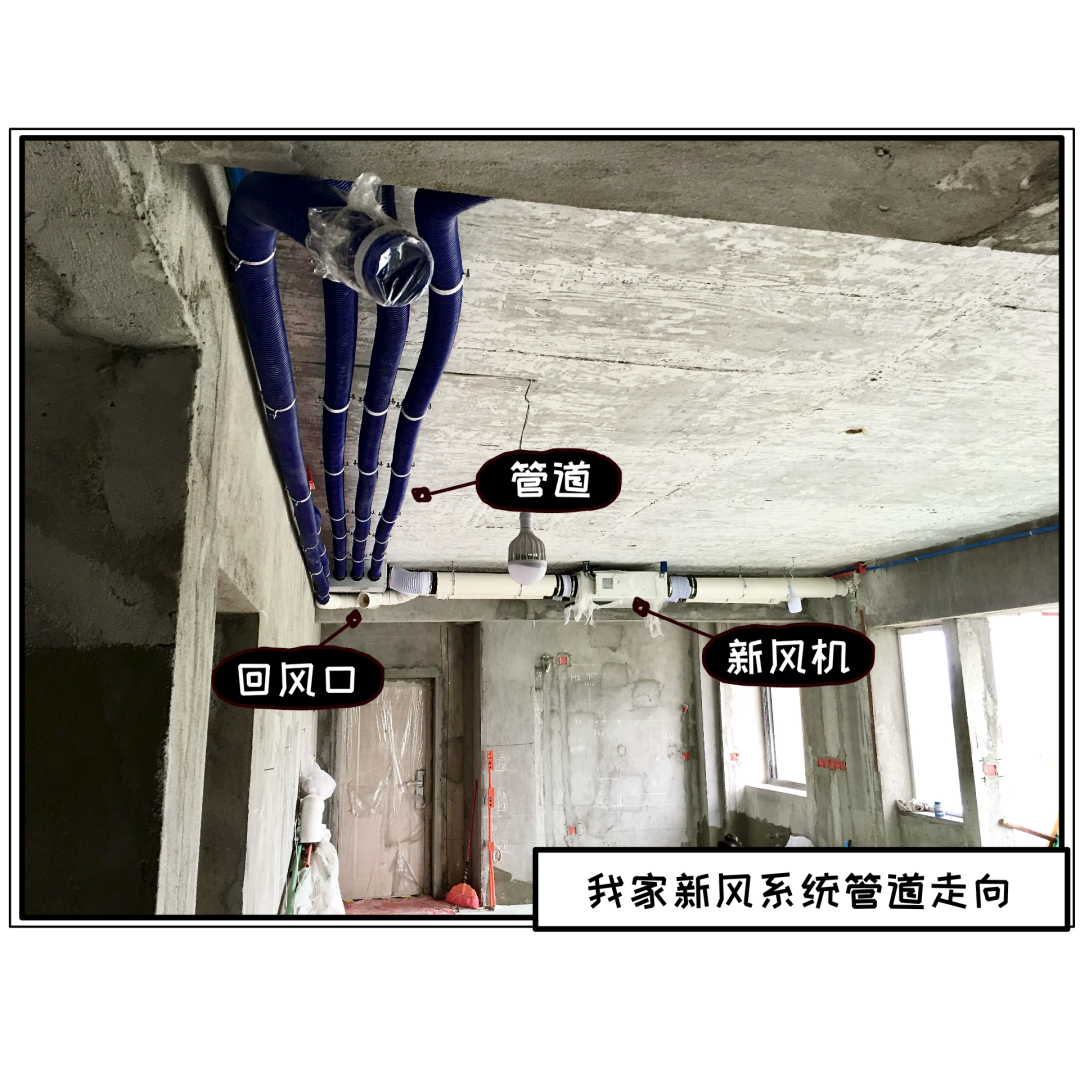

4、安装管路系统,硬管每150cm一根吊卡,管路要求横平竖直,每个接头处抹PVC胶水。管路中有软管的区域,每70cm一根吊卡,吊卡螺栓采用长螺栓。

5、下置式风口接管与吊顶齐平,侧处式风口与墙面齐平,安装完成后不用再切割管口,最后直接安装风口。
6、管路与主机的连接。工程选用的管路与主机进排风口之间的连接选用变径或漏斗式大小头,接缝处用锡箔布粘胶带固定,要求:胶带粘贴平整,不能皱起,接缝要粘包紧密,不能漏风,锡箔结合处需用扎带固定。

7、主机与排风口之间根据图纸标注看是否加斜三通,为换气扇留排风口。

8、主机与管路系统安装完毕后,与该工地电工联系,将拉线要求及开关安装位置确定,电话跟踪。

9、主机及管路安装完后与该工地木工沟通,提出安装检修口的数据,位置并电话跟踪。

10、如有窗进安装,同样在主机及管路安装完后于相关人员沟通提出要求并电话跟踪。

11、工程主体装修完成后,前往安装风口并对主机工作情况进行检查。
